Im Zuge der Erneuerung des Unterwerks Engehalde stehen Mitte April 2024 die Anlieferung sowie Einbringung der zwei Transformatoren in das Gebäude an. Die Anlieferung der Transformatoren erfolgt mittels zweier Schwerlasttransporte sowie einem selbstfahrenden Transporter SMPT (Self-Propelled Modular Transporter). Aufgrund
der engen Platzverhältnisse und aus Sicherheitsgründen muss die Engehaldenstrasse für die Dauer der Anfahrten der Schwerlasttransporte sowie während des Umlads auf den SPMT mittels Pneukran temporär gesperrt werden.
Die Anfahrt der Schwertransporte findet bereits am Freitag, 12.04.2024 statt.
Anfahrt der Schwerlasttransporte bis zum Warteraum. Behinderungen sind möglich, Verkehrsregelung durch Ausnahmetransportbegleiter (ATB) und Verkehrsdienst.
Temporäre Sperrung der Engehaldenstrasse vor dem Warteraum (S-Kurve bei Postfinance) bis zur Kaverne. Einsatz von Verkehrsdienst. Von der Sperrung der Zone B sind auch alle Liegenschaften der hinteren Engehalde / Engerain betroffen.
Die Sperrungen werden durch den Verkehrsdienst vor Ort geregelt.
Für die Anlieferungen des Pneukrans, des SMPT sowie weiteren Materials kann es zwischen dem 12.04. und dem 17.04.2024 zu weiteren kurzzeitigen Durchfahrtsbehinderungen kommen.
Die Sperrzeiten sind mit der Feuerwehr und den Sanitätsdiensten abgesprochen. Diese Dienste werden mit speziellen Massnahmen auch während der Sperrzeiten für Ihre Sicherheit sorgen.

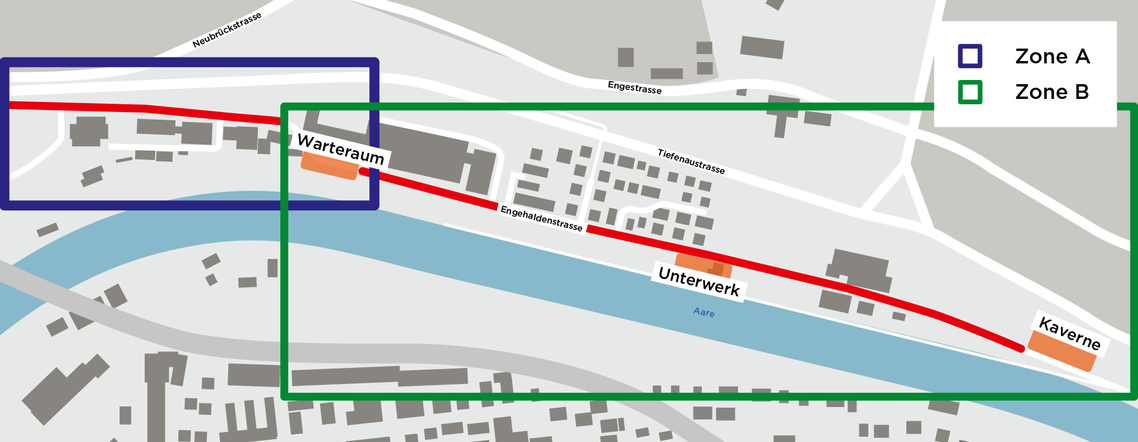

Strassen-/ Parkplatzsperrung
Behinderungen Zone A
Freitag - 12.04.2024
ca. 13.00 - 14.00 Uhr
Einfahrt Engehaldenstrasse bis Warteraum. Einsatz von ATB und Verkehrsdienst.
Sperrung Zone B
Montag - 15.04.2024
08.30 bis 11.30 Uhr
13.30 bis 17.00 Uhr
Sperrung vor Warteraum bis Kaverne. Einsatz von Verkehrsdienst.
Freie Durchfahrt ca. 11.30 – 13.30 Uhr
und ab 17.00 Uhr
Bei Fragen oder Anliegen erreichen Sie Michael Früh, Projektleiter ewb, während den Erneuerungsarbeiten wie folgt:
Telefon +41 (0)31 321 31 08
Pikettdienst (0)31 321 31 11
info@engehalde.be
17. Oktober 2023 – Quartalsinfo Q4
Im vierten Quartal 2023 stehen die Fertigstellungsarbeiten des Rohbaus an. Ebenso startet der Innenausbau des Gebäudes.
03. Juli 2023 – Quartalsinfo Q3
Die Rohbauarbeiten werden auch im Q3 vorangetrieben. Im Südbereich ist die Geschosshöhe bereits erreicht (ohne Dachaufbau).
